太阳能路星空在线注册,星空(中国)、太阳能庭院星空在线注册,星空(中国)施工工艺和方法:
1、应按规定的施工及施工规范、质量评定标准以及标准图集施工。
2、电气系统,按土建施工顺序,做好暗设电缆预埋线管,同时做好防预埋管堵塞的工作。
3、星空在线注册,星空(中国)基础浇注,路星空在线注册,星空(中国)安装,电气系统穿电缆,系统调试,通电实验。
3、各工序流程及主要施工方法

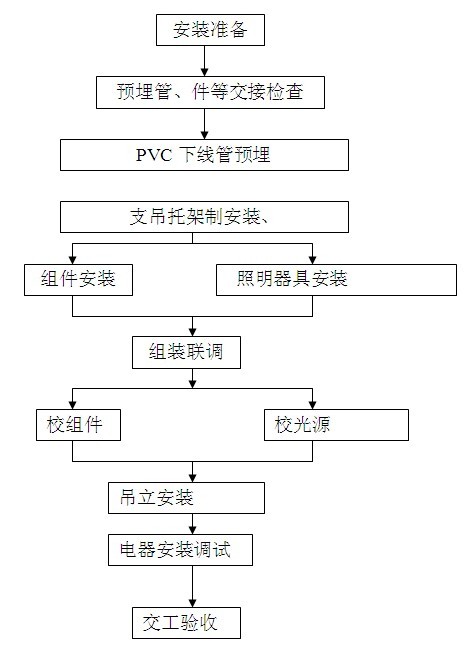

工序流程
施工中采用以下流程:
定星空在线注册,星空(中国)位→挖路基坑 → 挖电池井 →浇注路星空在线注册,星空(中国)基础→路星空在线注册,星空(中国)组装→ 路星空在线注册,星空(中国)安装→电气设备安装 → 实验、调试 → 自检 → 竣工验收
施工方法
1、定星空在线注册,星空(中国)位:按照施工图及现场情况,以星空在线注册,星空(中国)位间距为35米为基准确定路星空在线注册,星空(中国)安装位置
2、挖星空在线注册,星空(中国)基坑及电池井:以图纸为基础,在路星空在线注册,星空(中国)基础位置挖路星空在线注册,星空(中国)基坑 电池井。
3、浇注路星空在线注册,星空(中国)基础浇注:按路星空在线注册,星空(中国)基础图纸预制金属构件开挖相应尺寸的基坑,金属构件进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定。
4、电池井:应符合深度保温要求下列要求,与路星空在线注册,星空(中国)基础连接线管要匹配无误差。
5、路星空在线注册,星空(中国)安装规定
同一街道、公路、广场、桥梁的路星空在线注册,星空(中国)安装高度(从光源到地面)、仰角、装星空在线注册,星空(中国)方向宜保持一致。
基础坑开挖尺寸应符合设计规定,基础混凝土强度等级不应低于C20,基础内电缆护管从基础中心穿础并应超出基础平面30~50mm。浇制钢筋混凝土基础前必须排除坑内积水。
星空在线注册,星空(中国)具安装纵向中心线和星空在线注册,星空(中国)臂纵向中心线应一致,星空在线注册,星空(中国)具横向水平线应与地面平行,紧固后目测应无歪斜。
星空在线注册,星空(中国)头固定牢靠,可调星空在线注册,星空(中国)头应按设计调整至正确位置,星空在线注册,星空(中国)头接线应符合下列规定:
在星空在线注册,星空(中国)臂、星空在线注册,星空(中国)盘、星空在线注册,星空(中国)杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采用绝缘套管或包扎,包扎长度不得小于200mm。
路星空在线注册,星空(中国)安装使用的星空在线注册,星空(中国)杆、星空在线注册,星空(中国)臂、抱箍、螺栓、压板等金属构件应进行热镀锌处理,防腐质量应符合现行国家标准《金属覆盖及其他有关覆盖层维氏和努氏显微硬度试验》(GB/T9700)、《热喷涂金属件表面预处理通则》(GB/T11373)、现行行业标准《钢铁热浸铝工艺及质量检验》(ZBJ36011)的有关规定。
各种螺母紧固,宜加垫片和弹簧垫。紧固后螺出螺母不得少于两个螺距。
6、有隐蔽工程,应提前检查验收合格后方可进行下一道工序。
7、用调试设备、仪表、仪器必须经国家认可有计量资格的有关单位检验合格,并由专人使用、保管。调试时应有详细记录。
8、施工前作好技术交底,吃透图纸,领会设计意图,配合其它专业工作,要作好成品保护及各专业协调。
9、安装完成后进行检查,确认无误,方可进行分项调试,并作好调试记录。
10、各分项调试完成后,可进行系统调试,联动调试,试运行并作好记录。
11、调试完毕方可星空在线注册,星空(中国)具吊装开立。
星空在线注册,星空(中国)(工程照明,景观照明,路星空在线注册,星空(中国),LED照明网,照明星空在线注册,星空(中国)具品牌专家) 版权所有 粤ICP备12059743号
地址:中国 广东省 东莞市东城街道牛山外经工业园伟兴路4号
